L'un
des emplois les plus difficiles que tout gestionnaire peut assumer est la
gestion d'un Projet à grande échelle qui exige la coordination de nombreuses
activités dans l'ensemble de l'organisation.
Une
multitude de détails doivent être pris en compte dans la planification de la
coordination des activités, en élaborant un calendrier réaliste, puis en
surveillant les progrès de projet .
Heureusement,
deux techniques de recherche opérationnelle étroitement liées, PERT () et CPM
(méthode du chemin critique), sont disponibles pour le responsable du projet
dans l'exécution de ces responsabilités. Ces techniques font beaucoup d'usage des
réseaux pour aider à planifier et
afficher la coordination de toutes les activités. Ils utilisent aussi
normalement un logiciel pour traiter tous les données nécessaires pour élaborer
l'information sur le calendrier et ensuite pour suivre l'avancement du projet.
Logiciel
de gestion de projet, comme MS Project dans votre OR Courseware, est maintenant
largement disponibles à ces fins.
PERT
et CPM ont été utilisés pour divers projets, dont les types suivants :
1.
Construction d'une nouvelle usine
2.
Recherche et développement d'un nouveau
produit
3.
Projets d'exploration spatiale de la NASA
4.
Productions cinématographiques
5.
Construire un navire
6.
Projets financés par le gouvernement pour
développer un nouveau système d'armement
7.
Déménagement d'une installation
importante
8.
Entretien d'un réacteur nucléaire
9.
Installation d'un système d'information
de gestion
10. Réalisation d'une campagne publicitaire
PERT
et CPM ont été développés indépendamment à la fin des années 1950.
Plus
loin dans le chapitre. Cependant, ils avaient aussi beaucoup en commun, et les
deux
Les
techniques se sont progressivement fusionnées. En fait, les progiciels
d'aujourd'hui comprennent souvent toutes les options importantes des deux
versions originales.
La
méthode PERT permet d’évaluer la durée de réalisation d'un projet complexe et
de détecter les parties de ce projet ne supportant aucun retard. Elle résout
des problèmes appelés problèmes d'ordonnancement. Le projet sera subdivisé en
tâches. En général, elles ne pourront toutes être réalisées simultanément,
certaines tâches devront être achevées avant que d'autres ne puissent débuter.
Un
réseau utilisé pour représenter un projet est appelé réseau de projet. Un
réseau de projets
Consiste
en un certain nombre de nœuds (typiquement représentés sous forme de petits
cercles ou rectangles) et nombre d'arcs (indiqués par des flèches) qui mènent
d'un nœud à l'autre.
1.
Informations sur l'activité: Décomposer le projet en activités individuelles
(au niveau de détail).
2.
Relations de préséance: Identifiez le (s) prédécesseur (s) immédiat (s) pour
chaque activité.
3.
Information sur le temps: Estimer la durée de chaque activité
Prenons

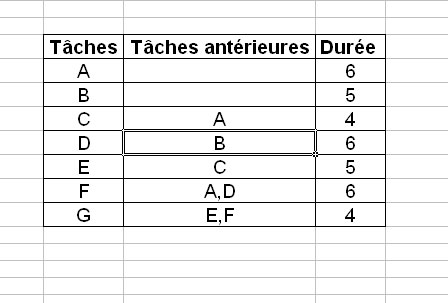

cet exemple :
Construction du graphe PERT :
La méthode commence par la construction d'un graphe,
appelé graphe PERT, à partir de l'échéancier. Ce graphe sera un graphe valué
dont les arcs seront les tâches, les valeurs des arcs étant leur durée et les
sommets représenteront des états d'avancement du projet, numérotés de 1 à n.
On a été obligé d'ajouter un arc allant de 2 à 5 pour
tenir compte du fait que A devait être terminée pour que F commence, cette
tâche sera appelée tâche fictive et sera de durée nulle.
LE CALCUL CHEMIN CRITIQUE
À partir du
tableau, vous pouvez voir (en additionnant les temps d'activité prévus
séparément) Le temps de travail total requis pour accomplir toutes les
activités individuelles serait de 36.
Cependant, le temps total du calendrier requis pour
terminer l'ensemble du projet peut être nettement inférieur que 36, car de
nombreuses activités peuvent être effectuées simultanément. Par exemple, la figure
montre que les activités A et B peuvent être initiées en même temps. Activité A
prend 6 et et B prend 5. Si la direction arrête les deux activités en même
temps (au calendrier 0), les deux seront complétés par le temps du calendrier =
6. Pour obtenir une prédiction du temps minimum requis pour la durée globale du
projet, nous devons trouver un chemin appelé critique dans le réseau.
Tous les chemins doivent être complétés. En ce sens, nous
pouvons dire que «tous les sentiers doivent être parcourus».
Notre tâche
consistera à analyser le montant et le temps de calendrier requis pour tous les
chemins à parcourir. Ainsi, nous souhaitons déterminer le plus long chemin du
début à la fin. Ce chemin, appelé le chemin critique, déterminera la durée
globale du projet, car aucun autre chemin ne sera plus long. Si les activités
sur le plus long chemin sont retardées, puisque ces activités doivent être
complétées, le projet entier sera retardé.
Pour cette raison, les activités sur le chemin critique
sont appelées les activités critiques du projet.
Chaque tâche comporte deux éléments importants : son début
d'exécution et sa fin d'exécution. A chaque sommet, c.à.d. à chaque tâche on
affecte le temps correspondant à la durée d'exécution de la tâche. Nous allons
utiliser la méthode des antécédents avec laquelle nous supposons que sauf
indications contraires la liaison entre deux tâches successives est une liaison
fin-début=0. Ce qui veut dire que la date de fin de la tâche précédente est
confondu avec la date de début de la tâche suivante. Schéma Si une tâche B a
pour antécédent une tâche A et que la fin de A est de 10
(heures,jours,semaines) cela signifie que le début de B est aussi de 10.
Attention la plupart des logiciels, si A se termine en semaine 10 (sous-entendu
fin de semaine) font démarrer la tâche B semaine 11 (sous-entendu début de
semaine) si l'on compare nos calculs intermédiaires avec ceux d'une machine il
faudra en tenir compte. De la même manière nous allons démarrer nos projets à
la date 0, un logiciel qui traduit directement en date calendaire va démarrer
le premier du mois, ou la semaine une mais en aucun cas le jour ou la semaine
0.
.
La date de début au plus tôt de la tâche A(DTO) :
DTO(A) = 0,
La
date de fin au plus tôt de la tâche A(FTO) : FTO (A)= DTO + la durée
de la tâche A (D(A)) = 0+6 = 6
La
DTO la tâche C : DTO(C) = FTO(A) =
6
La
FTO(C) = DTO(C) + D(C) = 6+4 = 10
DTO
d’une tâche = FTO le plus grand des tâches antécédents
FTO
d’une tâche = DTO da même tâche + la
durée de la tâche
MT
(une tâche ) = FTA(tâche) – FTO(tâche) ou DTA(tâche) – DTO (tâche)
ML
(une tâche ) = plus petit DTO (tâche
suivantes ) – FTO ( tâche )
Le
projet sera finit au plut tôt pendant 21
Calcul
date au plus tard :
Il
consiste à définir la date de début et la date de fin à ne jamais dépasser pour
chaque tâche si l'on veut respecter l'objectif temps de la fin de projet.
DTA :
la date de début au plus tard
FTA :
la date de fin au plus tard
DTA
d’une tâche = FTA de cette tâche - la
durée de la tâche
FTA
d’une tâche = le plus petit DTA de la tâche suivante
Pour
faire le calcul, il faut commencer par la fin
FTA(G)
= FTO(G) = 21
DTA(G) = FTO(G) – D(G) = 21 – 4 = 17
Marge
totale
La marge totale d'une tâche est égale à la
différence entre FTA et FTO (ou entre DTA et DTO) d'une même tâche. Elle
indique le retard maximum que pourrait prendre la tâche sans retarder la fin de
projet.
MT
(une tâche ) = FTA(tâche) – FTO(tâche) ou DTA(tâche) – DTO (tâche)
Marge
libre
La
marge libre est égale à la différence entre la plus petite des DTO des tâches
immédiatement suivantes et la FTO de la tâche considérée. La marge libre
correspond au retard que peut prendre la tâche à partir de sa positon au plus
tôt sans affecter la date de début au plus tôt de l'une quelconque de ses
tâches immédiatement suivantes. La connaissance de la marge libre est
intéressante lorsque l'exécution des tâches relève de responsabilités
différentes car elle représente la latitude dont dispose le responsable d'une
tâche pour ne pas affecter le plan de travail des autres responsables. La marge
libre ne peut être qu'inférieure ou égale à la marge totale.
